当前位置:首页 >> 新闻中心 >> 相关知识

相关知识FENGHAO

【沣浩达验房】一般抹灰的具体注意事项


发布时间:2019-11-06 点击量:

一般规定

⑴ 抹灰用水泥应进行凝结时间和安定性复检。

⑵ 抹灰用石灰膏的熟化时间不少于15天,罩面用的磨细生石灰粉的熟化时间不少于3天。

⑶ 外墙抹灰施工前应安装门窗框、护栏,并将墙上的施工孔洞堵塞密实。

⑷ 室内墙面、柱面和门窗洞口的阳角做法设计无规定时,应采用 1:2水泥砂浆做成暗护角,高度不低于2m,每侧宽度不小于50mm。


⑸ 当抹灰层具有防水、防潮功能时,应采用防水砂浆。

⑹ 在不同结构基层的交接处应采取加强措施(铺钉一层钢丝网粉水泥砂浆或用水泥掺107胶铺贴玻纤网格布,与相交基层搭接宽度不小于各100mm);

⑺ 当抹灰总厚度大于或等于35mm时应采用加强措施(水泥砂浆打底、细石砼找平、铺设钢丝网);

⑻ 抹灰层在凝结前应防止快干、水冲、撞击、振动和受冻,在凝结后应防止玷污和损坏。水泥砂浆应在湿润条件下养护。


一般抹灰

按使用要求、质量标准和操作工序的不同,分为普通抹灰和高级抹灰两种。

普通抹灰 为两遍成活(一底层、一面层)或三遍成活(一底层、一中层、一面层),需做标筋,分层赶平、修整,表面压光;

高级抹灰 为多遍成活(一底层,几遍中层、一面层),需做标筋,角棱找方,分层赶平、修整,表面压光。

为控制抹灰质量,抹灰前应进行四角规方、做饼冲筋、横线找平、立线吊直、弹出准线和墙裙、踢脚板线。

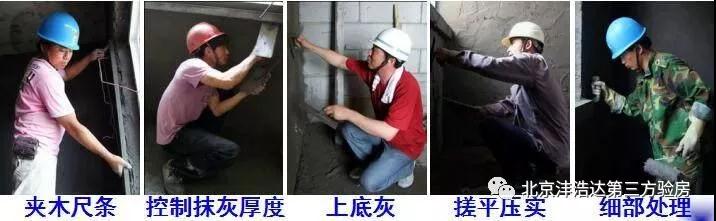

1 基层处理

● 剔平补齐凸凹不平的砖墙面,嵌填脚手孔洞、管线沟槽及门窗框缝隙;

● 清理基层表面(灰尘、污圬、油渍、铁丝、钢筋头等);

● 光滑砼表面凿毛并刷掺107胶的纯水泥浆或使用界面处理剂;

● 不同结构基层的交接处铺钉钢丝网,砖墙、砖柱阳角做暗护角;

● 提前1~2d浇水湿润。

墙面基层甩浆

⑴ 四角规方(高级抹灰)

小房间以一面墙为基线,用方尺规方;较大的房间要在地面弹出十字线,依据十字线在墙角10cm吊线规方。

⑵ 做饼冲筋

根据墙面的平整度和垂直度,决定抹灰厚度(最薄处不小于7mm),先在墙的上角各做一个标准灰饼(直径约5cm),然后用托线板吊线做墙下角的灰饼,再挂线每隔1.2~1.5m 加做若干标准灰饼,上下灰饼之间抹宽度约10cm的砂浆冲筋,木杠刮平。

咱来说说一般抹灰的具体注意事项

⑶ 弹出准线和墙裙、踢脚板线

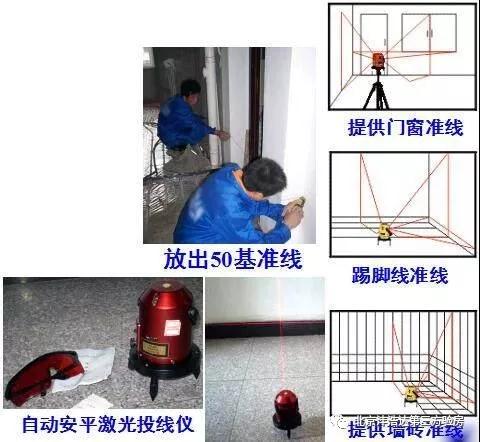

装饰工程进行前,一般要用水准仪在墙上放出一根50基准线(距楼面标高50cm,俗称“50线 ”),用该线上翻或下翻来控制顶棚、门窗、地面标高和墙裙、踢脚板上口水平线。

现在流行激光投线仪,既可在施工阶段提供室内各类装饰工程的基准线,又可作为专业验收工具。

2 抹灰施工

⑴ 抹灰施工顺序

一般先外墙后内墙、先顶棚、墙面后地面。

外墙由屋檐开始自上而下,先抹阳角线、台口线,后抹窗和墙面,再抹勒脚、散水和明沟;

内墙和顶棚应在屋面防水完工后进行,一般先房间后走廊,再楼梯和门厅。


先外墙后内墙

先顶棚、墙面后地面

最后抹勒脚、散水

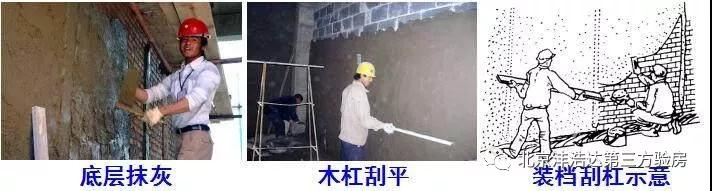

⑵ 分层抹灰

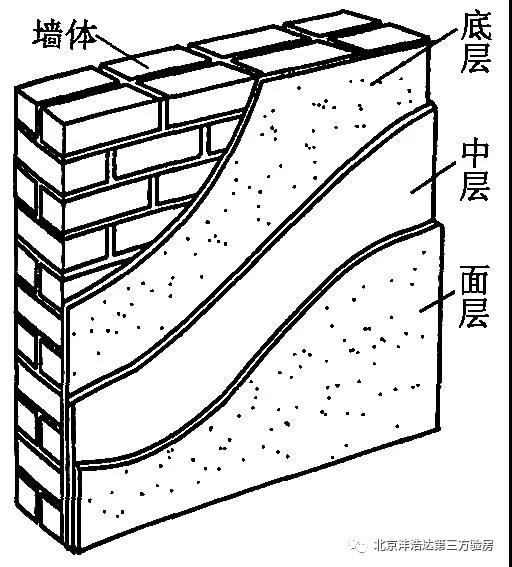

底层抹灰厚度一般5~9mm,作用是使抹灰层与基层牢固结合,并对基层初步找平,底层涂抹后应间隔一定时间,让其干燥和水分蒸发后再涂抹中间层和罩面层。


中间层起找平作用,可一次或分次涂抹,厚度约5~12mm,在灰浆凝固前应交叉刻痕,以增强与面层的粘结。

面层厚度一般为2~5mm,应确保表面平整、光滑、无裂纹。

⑶ 抹灰层厚度

抹灰层厚度一般为15~20mm,最厚不超过25mm。室内墙裙和踢脚板一般要比罩面层凸出3~5mm。

在加气砼基层上抹灰时,其底灰和中间层的灰浆强度宜与加气砼强度相近;底灰宜用中砂,中层和罩面层宜用中砂。水泥砂浆不得抹在石灰砂浆层上。


⑷ 细部构造

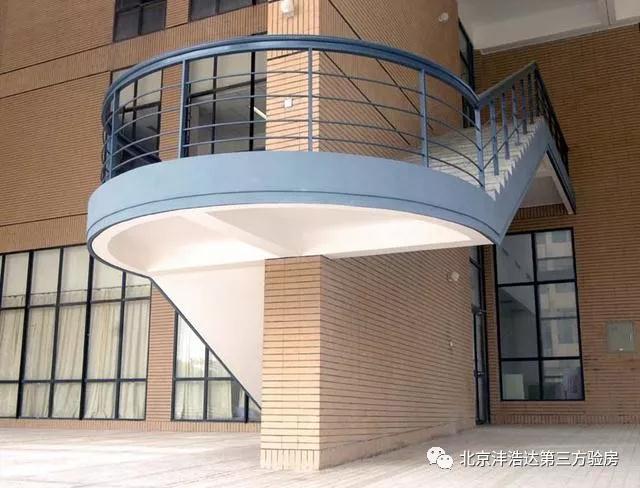

外墙窗台、窗楣、雨篷、阳台、压顶和突出墙面腰线等,上面应做流水坡度(一般10%),下面应做滴水线或滴水槽,其深度和宽度均不小于10mm。

流水坡度滴水线(槽)示意图

雨篷滴水线

室外楼梯滴水线

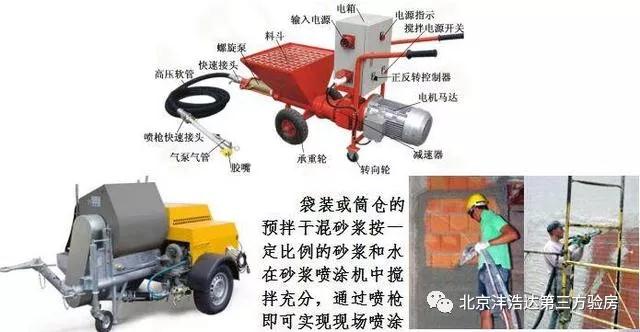

3 机械喷涂抹灰

我国从上世纪70年代即开始机械喷涂抹灰施工的应用,但未得到大规模的推广。近年随着干混砂浆的大量应用,机械喷涂抹灰将重新得到广泛应用。


4 楼地面抹灰(水泥砂浆)

是直接在水泥砂浆找平层上施工的一种传统整体地面。具有经济、施工方便,不耐磨,易起砂、起灰的特点。

⑴ 材料:水泥≮32.5级的普硅;洁净的中粗砂;配比宜≮1:2.5;

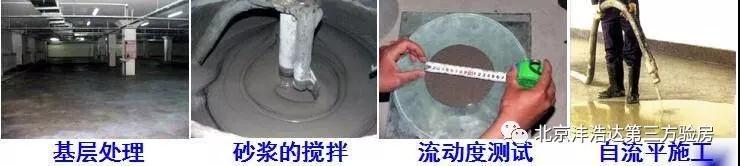

⑵ 施工要点:

① 清理基层:提前浇水湿润,刷素水泥浆结合层一道;

② 冲筋:找平、找坡,间距1.5m;

③ 装档:随铺砂浆随用木杠尺按筋刮平压实,木抹子搓平;

④ 压光:用铁抹子分三遍(搓平后压头遍至出浆,初凝压二遍至平实,终凝前压三遍至平光)压光。

⑤ 养护:12~24h后,喷薄膜剂或铺湿锯末洒水养护7d。

自流平地面的施工

水泥基自流平砂浆是干混型粉状材料,由水泥、细骨料及添加剂配制加工而成。适用于环氧地坪、聚氨酯地坪及高级饰面板、塑胶地板、木地板等地面的高度平整基面。

施工条件:基层面平整、清洁,无浮尘、油污。

使用方法:将自流平砂浆与水按照100:24的比例,用机械(自流平搅拌及输送泵)或人工搅拌混合,直到均匀无颗粒出现,静置约3-4min后再搅拌1min即可使用。


自流平地面施工:将搅拌好的浆料缓慢地倒于处理后的基面上,让其自然流平,对于墙角或流平不到的地方用刮刀辅助,使其达到完全覆盖,有气泡的地方要利用放气滚筒消除气泡,流平时间应控制在30min以内。


5 一般抹灰的质量控制

普通抹灰表面应光滑、洁净、接槎平整,分格缝清晰;高级抹灰表面应光滑、洁净、颜色均匀、无抹痕,分格缝和灰线应清晰美观。

一般抹灰的检验项目有:立面垂直度、表面平整度、阴阳角方正、分格条(缝)直线度和墙裙、勒脚上口直线度5个项目。其允许偏差普通抹灰均为4mm,高级抹灰均为3mm。


北京沣浩达工程检验服务有限公司成立十年,是全国领先的第三方验房领军品牌,我们致力于为更多的人业主提供公平、公正、独立的第三方验房服务。沣浩达工程检测见证了验房行业的兴起与发展。我们相信,在未来的时间里,会有越来越多的人们选择第三方验房,也会有越来越多的人加入到我们的验房行业中来,我们的服务宗旨是让更多的人住上放心房!

如果您需要了解相关的服务,请拨打我们的全国免费电话:400-077-6601

留言板 留言板logo 400-077-6601

拨打400-077-6601或咨询QQ545763858马上体验一万平米免费验房

签约成功免费赠送3次项目巡检

客户见证FENGHAOCustomer witness
<
>
  • 保证项目交付率 达到97%以上

  • 保证每个项目至少
    有20个5年以上
    经验的验房师服务

  • 保证一次签约
    终身顾问

  • 保证所有培训
    全部免费

  • 保证所有报告
    问题描述精准
    实操性强

  • 保证服务项目的
    所有相关信息
    不外泄
